(c) Paul Ott
Hochbau
Nur das Beste für die Jüngsten
Abgeschlossen
Österreich/­Großhöflein

Neubau MAM Competence Center

Text Michael Windisch

Die PORR hat ein neues F&E-Zentrum für den Babyartikel-Hersteller MAM in Großhöflein errichtet. Nachhaltigkeit und Flexibilität in der Nutzung standen im Fokus.

Als ein weltweit führender Hersteller entwickelt MAM erstklassige Babyprodukte mit äußerster Sorgfalt, um Funktionalität, ansprechendes Design und hohe Produktsicherheitsstandards miteinander zu verbinden. Hohe Qualität steht für MAM immer an allererster Stelle.

Projektdaten
  • Auftraggeber
    MAM Health & Innovation GmbH, Siegendorf
  • Auftragnehmer
    PORR Bau GmbH NL NÖ, Wr. Neustadt
  • Architekt
    Innocad Architektur ZT GmbH, Graz
  • Auftragsart
    Generalunternehmerin
  • Projektart
    Hochbau, Büros
  • Leistungsumfang
    Errichtung eines Forschungs- und Entwicklungszentrums
  • Auftragsvolumen
    EUR 11,5 Mio.
  • Baubeginn
    April 2020
  • Bauende
    November 2021

Hier werden keine Kompromisse eingegangen. Dem österreichischen Familienunternehmen, das sich seit 1976 dem Wohlbefinden der nächsten Generation widmet, liegt verantwortungsbewusstes Handeln quasi in der DNA. Für die Entwicklung neuer Produkte hat das Unternehmen in Großhöflein in der Nähe von Eisenstadt ein neues Forschungs- und Entwicklungszentrum errichtet. Mit der Umsetzung des Projekts, bei dem großer Wert auf Nachhaltigkeit, Flexibilität und eine hochwertige Ausstattung gelegt wurde, wurde am Ende eines zweistufigen Planungswettbewerbs die PORR betraut. Das Auftragsvolumen lag bei EUR 11,5 Mio.

Anspruchsvolle Architektur und Logistik

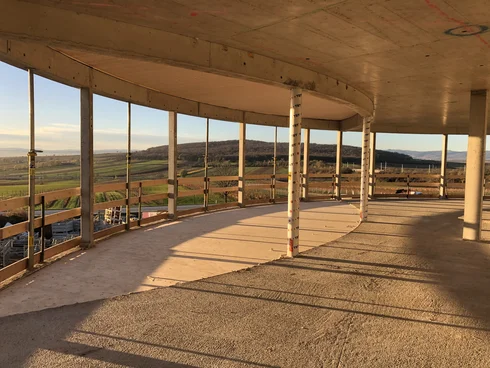

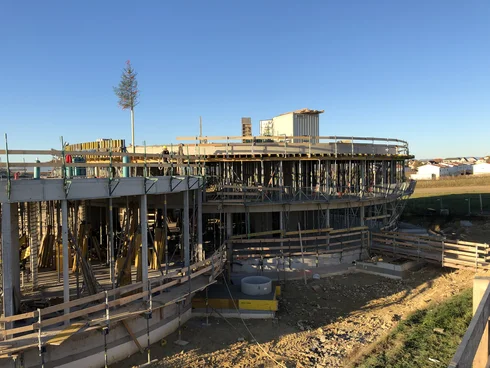

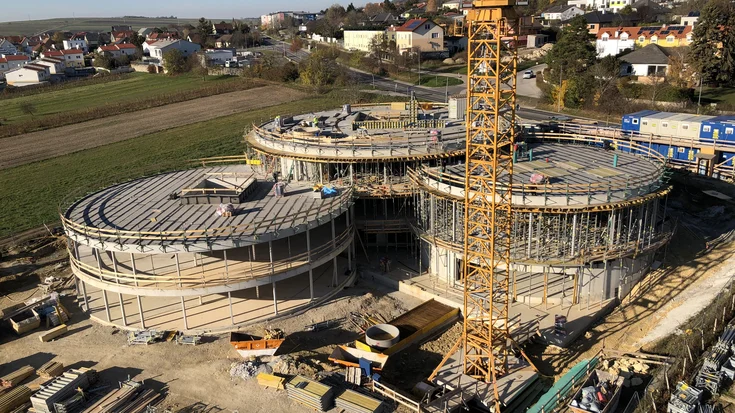

Das Gebäude besteht aus drei zylindrischen, ineinander verschränkten und unterschiedlich hohen Baukörpern, deren Untergeschoße in den natürlich verlaufenden Hang eingeschnitten sind. Der Baubeginn war im April 2020, als sich die Corona-Pandemie gerade ausbreitete. Die Verfügbarkeit von Materialien war entsprechend gering, die Dauer von Genehmigungsverfahren dafür umso länger. Schon der Aushub war eine große logistische Herausforderung. Denn wegen der Situierung des Bauwerks im oberen Teil des Grundstücks gab es nur eine einzige Zufahrtsmöglichkeit. Außerdem waren im Aushub viele und große Findlinge enthalten, sodass er nicht mehr wie geplant als Hinterfüllungsmaterial eingebaut werden konnte. Die Gesamtkonstruktion wurde in Skelettbauweise errichtet, die Gründung erfolgte mittels Plattenfundamenten. Die tragenden Bauteile sind Stahlbetonstützen, Stahlbetonwände und Stahlbetondecken. Die runde Schalung, die radiale und sternförmige Bewehrungsverlegung sowie die Verlegung der Betonkernaktivierungsschläuche in der Decke haben den Arbeiterinnen und Arbeitern alles abverlangt. Ab November 2020 wurde ein befahrbares Niveau um das Bauwerk hergestellt, um mit den Erdwärmebohrungen beginnen zu können. Mit Erreichen der Dachdichtheit und der Rohbaugleiche wurde das Objekt mit Planen provisorisch verhängt und direkt mit dem Innenausbau gestartet. Während der Wintermonate wurde der Einbau der geschoßhohen, rundumlaufenden Holz-Alu-Fenster ausgeführt, die Trockenbauwände hergestellt und an der Decke die Schienen der abgehängten Akkustikbaffeldecke montiert sowie die Decke gespritzt.

Die Grundrisse der drei Gebäude werden von einander überschneidenden Kreisen gebildet. In den jeweiligen Kreismittelpunkten befinden sich großzügige Atrien. (c) PORR

Tiefe Bohrungen

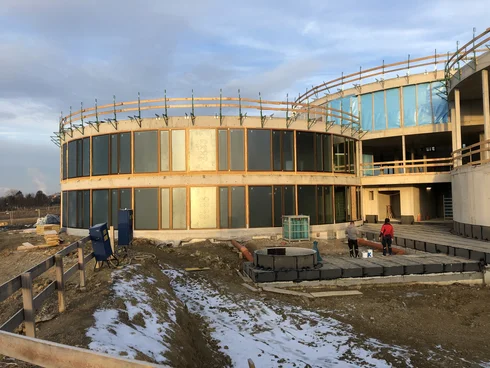

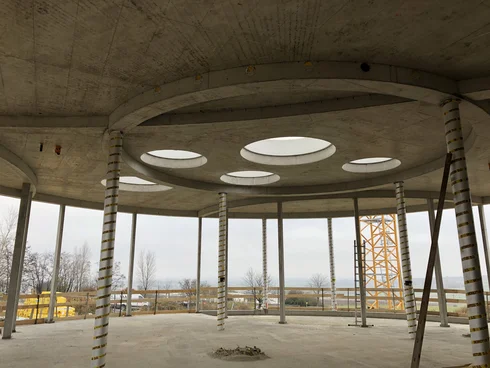

Im Frühjahr 2021 wurde in den Nasszellen der Estrich eingebaut. Das Labor und die Büroräumlichkeiten haben luftführende Doppelböden bekommen. Nach Herstellung der Glasdächer und einer Rutsche wurden die 120 m tiefen Bohrungen für die 24 Erdwärmesonden abgeschlossen, mit denen die Gebäude im Winter geheizt und im Sommer gekühlt werden. Im Anschluss daran wurden im Außenbereich die markanten Sonnenschutzlamellen angebracht während innen die Glaswände montiert wurden. Die Baffeldecken in den kreisrunden Gebäuden sind vom jeweiligen Kreismittelpunkt sternförmig angeordnet. Weiters wurden abgehängte Holzdecken eingebaut und die Außenstützen und Trockenbauwände großteils mit Holz verkleidet.

Komplexe technische Ausstattung

Der Bauherr legte großen Wert auf eine hochwertige technische Ausstattung des Gebäudes. Auf der Ebene der Haustechnik bedeutete dies unter anderem Kühldecken, Bodenkonvektoren sowie luftgeführte Doppelböden und Schächte. Zur elektrotechnischen Herausforderung wurde das Projekt durch den Einbau eines KNX-Bussystems zur Gebäudeautomation, elektronische Zutrittskontrollen, Audiosystemen in den Besprechungsräumen, Linienleuchten im Bürobereich und Punktleuchten im Verkehrsbereich. Begrünte und bepflanzte Wiesenflächen sowie Zierkiesflächen runden das runde Firmengebäude ab.

Die runde Schalung, die radiale und sternförmige Bewehrungsverlegung sowie die Verlegung der Betonkernaktivierungsschläuche in der Decke haben den Arbeiterinnen und Arbeitern alles abverlangt.
Michael Windisch

Fazit

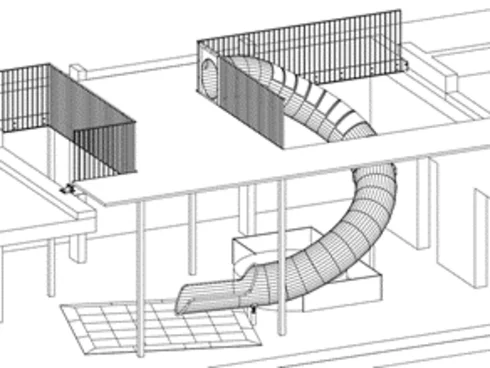

Aufgabe der PORR war es, die Visionen der Architektinnen und Architekten mit dem technisch Machbaren zu vereinen. Im November 2021 konnte das Bauvorhaben zur höchsten Zufriedenheit aller Beteiligten übergeben werden. Die feierliche Eröffnung fand pandemiebedingt im Juni 2022 statt. Heute bietet das Competence Center in Großhöflein 75 Arbeitsplätze im Labor- und Bürobereich, dazu kommen eine Tiefgarage, ein Produktlager, Technikräume, ein Empfangsbereich, eine Lounge, eine Küche, ein Fitnessbereich, eine Dachterrasse sowie ein Atrium mit Rutsche.

Technische Daten

  • Bruttogeschossfläche
    3.688 m²
  • Grundstücksfläche
    5.759 m²
  • Aushub
    12.800 m³
  • Verbauter Beton
    3.400 m³
  • Verbauter Betonstahl
    335 t
  • Nurglaswände
    720 m²
  • Sonnenschutzlamellen
    1.430 m²
  • Abgehängte Akkustikbaffeln
    5.500 m
  • Betonkernaktivierung
    2.620 m²
  • Geothermiebohrungen
    24 Stk. a 120 m
